1. 基地條件掌握
- 基地界線的確認
- 基地尺寸、高程及面積的確認:依圖面確認工地現場實地尺寸、高程及建物於基地內之配置。基地界線外之假設設施、資材置場、通路等各項空間、位置及大小尺寸之確認。
- 基地內障礙物之確認:基地內是否有既存建物(基礎、基樁、地下室)、工作物、樹木、埋設物等障礙物的確認。
- 週邊道路、鄰接河川:工地出入口相關及涉及道路佔用之臨時封閉、施工架及工程相關危險防止措施等,需針對週邊道路為公有道路或私有道路、路寬、交通量等進行調查。
- 基地內建物位置確認
2. 建設資機材等進出動線規畫
運輸路線及建築地點週邊之交通限制(單行道、學校、大型車輛進出限制、重量限制、高度限制及時間限制等)道路狀況之確認。
3. 噪音、振動相關之法令規定
噪音管制標準之相關法規規定需參考各縣市政府之規定辦理。
- 評估施工機具音量超過營建工程噪音管制標準者,改採其它低噪音之工法設施。
- 規劃符合噪音管制區域限制之施工作業時間。
- 規劃設置各階段防音設施。
- 規劃採不定期及定期測量管理,並記錄噪音量(噪音量測記錄表),以符合管制標準及作為改進之依據。

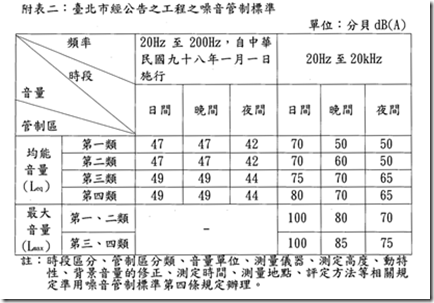

參考台北市公告之工程噪音管制標準:
4. 鄰接建築物調查
如有鄰接構造物需進行鄰房調查,並視需要申辦鄰房鑑定。鄰房調查項目如下:

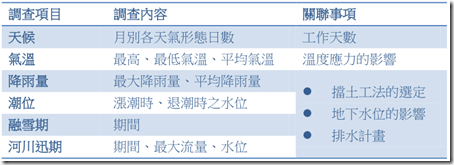

5. 當地的氣象調查
沒有留言:
張貼留言
