逆打鋼柱在B1F或1F不同位置接續時之工程進度比較

其實鋼柱接續的位置主要還是必需取決於結構技師考量整體的結構設計,不過以施工面而言,在施工進度上面的比較,剛好之前有幫其他業主做過一些檢討,如果鋼柱可以在1F接續施工,在1F版後做的狀況下可先行進行要徑鋼構的吊裝作業,感覺是可以縮短一些工期的,當然這也是不能適用在所有的工地狀況,必需視工地規模及假設配置等來調整工序規劃的內容。

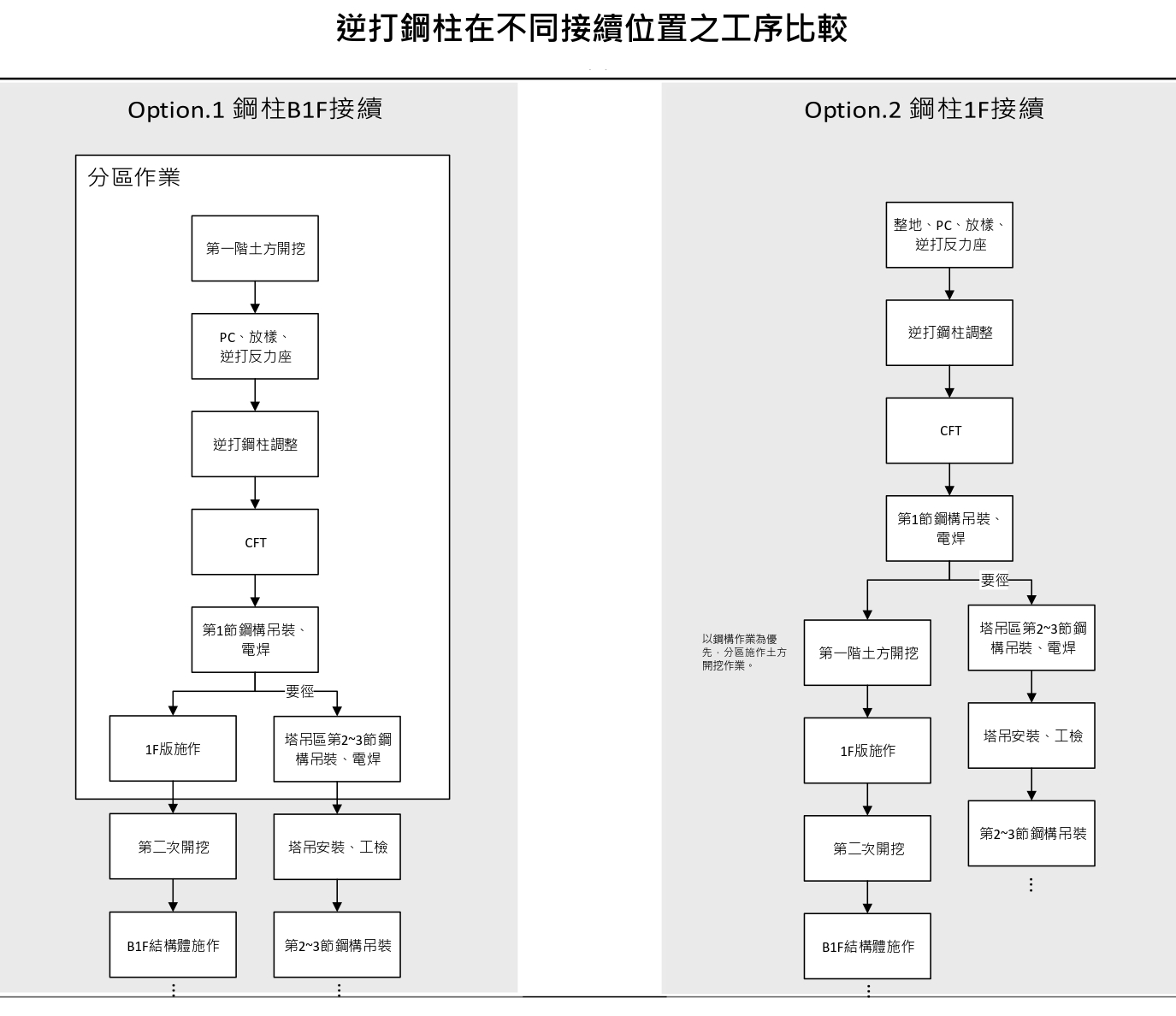

工序比較如下圖:

依當初評估的工地分別排完進度後,在要徑上時間差約25天左右。參考下面的進度表:
