Microsoft Project 設定星期六及星期天為工作天

工程進度之規劃,雖然最近幾年大家比較有假日就是要休息的概念,不過在排進度的時候,還是會考慮將星期六及星期日設定為工作天來安排各項施工作業之進度表,不過微軟Microsoft Project的預設工作時間,星期六及星期日都是非工作天,所以要用Project排進度,常常第一件事就是要來修改工作時間。

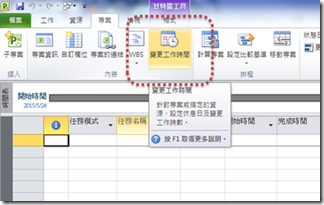

在專案索引標籤上選擇[變更工作時間]或是在右邊的時幅上方按一下右鍵,把[變更工作時間]對話方塊叫出來。


選擇工作週標籤


按一下在右邊的詳細資料來變更預設的工作時間


在預設的詳細資料的對話方塊裡,做如下設定:

①選取日期處選星期日(如要設定星期六的話就選星期六)

②選取日期後,選取[設定日期為指定工作時間]

③在下方工作時間欄內設定工作時間為8:00~12:00及13:00~17:00(如下圖,主要是要把他設成8小時的工作時間)

按下確定以後,所有的星期六及星期天就會變為工作天了。
