連續壁數量計算


一、連續壁週長L=連續壁(內+外)週長/2
二、連續壁體面積=連續壁週長L×連續壁深度H
三、連續壁混凝土量=連續壁體面積×(連續壁厚度+3cm)
四、鋼筋之計算:
(一)、主筋
  1. 垂直向主筋
   垂直向主筋長度=連續壁深度H-0.5M+搭接量
   垂直向主筋數量(T)=主筋長度×[(壁體週長L/垂直間距)+(單元數×重疊量)]×鋼筋單位重
          垂直向加強主筋數量(T)=加強主筋長度×(壁體週長L/垂直間距)×鋼筋單位重
    註:a.計算時須將鋼筋施工尺寸繪出(儘可能單一尺寸)。
      b.主筋有無搭接頭。
      c.公母單元相交處,一般有三支重疊,但加強筋部份一般不計重疊量。
      d.單元個數=壁體週長L/單元長度,一般以4.5M/單元為假設。
  2. 水平向主筋
   水平向主筋長度=連續壁週長+0.6M×2×接頭數
   水平向主筋噸數為=水平向主筋長度×[(壁體深度-0.5M)/水平向間距)〕×2面×鋼筋單位重
    註: 進定尺料以單元長度現切割。
(二)、二側面固斜桿
  1. 二側面固定鋼筋組數為=(連續壁深度-0.5M)/1.2~1.5倍單元寬度=近整數
  2. 二側面固定鋼筋量為=斜桿長×固定組數×2支/組×2面×單元數
  3. 斜桿長=依畢氐定理計算。
(三)、吊筋:在每一單元吊放時連結整個鋼筋籠及鋼索用,故受力,一般圖上均未標示,實用#10中級鋼,鋼筋籠頂端二側各2支,故每一鋼筋籠為4支,長度略小於單元長。注意如鋼筋籠過長須二次吊裝須增加一倍量。
  • 吊筋鋼筋量=單元長(4.5M)×2支×2面×單元數×鋼筋單位量

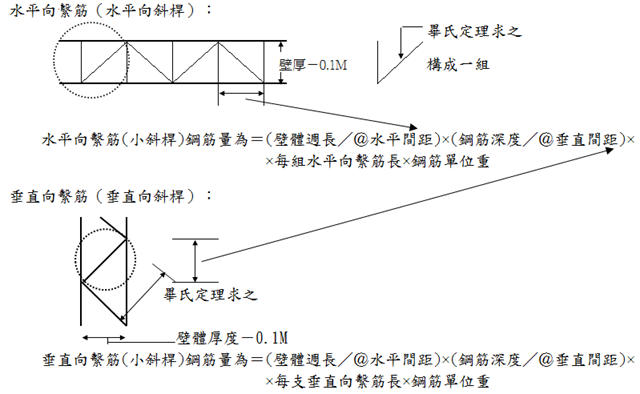

(四).繫筋(小斜桿)
(五).預埋筋:
  1.地樑預埋筋=地樑預埋長度×地樑縱向斷面支數×(週長/@間距)×鋼筋單位重
  2.BF樑預埋筋=BF樑預埋長度×BF樑縱向斷面支數×(週長/@間距)×鋼筋單位重
  3.柱預埋筋=柱預埋長度×(地樑以上高度/@間距)×柱支數×鋼筋單位重
五.注意事項:
  1.連續壁內柱筋與樑筋:A.僅承包連續壁工程時,應計入。
              B.統包建物時,可併入結構體內計算,但連續壁施工時須一併進料。
  2.與連續壁正交之樑是否有續接器之埋入。
  3.觀測系統之估價。
  4.止水或固結之估價。
  5.是否有複壁,壁面整修與抓漏之估價。
